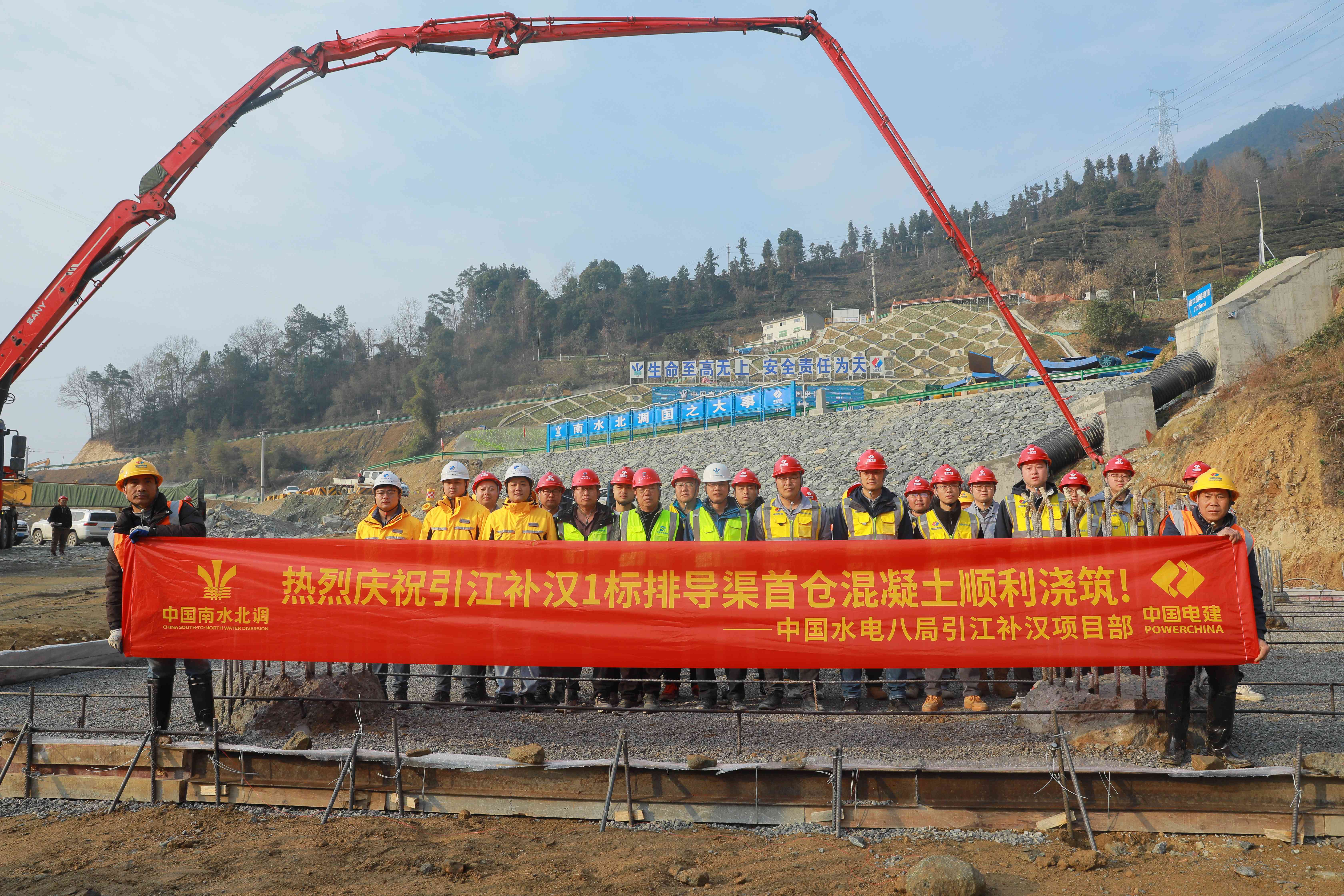

2月18日,引江補漢工程土建1標龍?zhí)断艑讉}混凝土順利澆筑,為整個排導系統的順利施工奠定了堅實基礎。
排導渠作為排導系統的關鍵部分,布置于排導洞上游,全長415.6米,采用矩形斷面鋼筋混凝土結構,設計過水面底寬15米,深12米,上下游底高程分別為168.0米和167.0米。在澆筑過程中,為確保澆筑質量,引江補漢工程建設管理一部精心組織實施了詳細的倉面澆筑工藝設計,全面覆蓋了澆筑過程中的所有關鍵環節,同時嚴格落實領導帶班值班制度,組織專業質檢團隊,對混凝土下料、運輸、入倉、振搗、溫控以及養護等各個環節進行了全程跟蹤,對各道工序進行了嚴格監督,確保每一環節都符合設計要求和質量標準。
龍?zhí)断艑Ыㄖ锏靥幦龒{庫區,根據三峽庫區水位變化規律,每年僅有3個月的時間適宜施工。針對此情況,建管一部及參建單位通過總結近10年來水位變化,采取“見縫插針式”靈活施工策略,在水位下降期間迅速組織資源進場,使得排導渠首倉混凝土澆筑提前至2025年2月18日啟動,較原計劃提前92天,有效應對了工期緊張難題。
龍?zhí)断艑讉}混凝土順利澆筑
